Совмещение временного раскрепления с монтажом постоянных связей требует строгой очерёдности: сначала устанавливают временные раскосы и распорки, затем в той же ячейке монтируют постоянные связи и укосины, и только после их закрепления и приёмки демонтируют временные элементы. Ключевое правило — не удалять временный раскос, пока постоянная связь не затянута и не принята. Такой подход обеспечивает жёсткость каркаса по проекту на всех этапах.
Исходные данные и проверка проектной схемы связей
До начала работ необходимо убедиться, что проект содержит чёткие указания по временным и постоянным связям, узлам и очерёдности монтажа. Сверьте рабочие чертежи КМД и КМ с фактическим положением обвязки и каркаса. Выпишите все временные раскосы, постоянные связи, укосины и распорки с их марками и узлами крепления. Проверьте, не попадают ли временные элементы в зоны установки постоянных связей. Уточните у проектировщика допустимые нагрузки на временные связи до момента монтажа постоянных.
Если в проекте не указана последовательность замены, согласуйте её с автором проекта. Это позволит избежать переделок и аварийных ситуаций.
Подготовка элементов и контроль геометрии перед раскреплением
Перед установкой временных элементов проверьте наличие и комплектность постоянных связей, укосин, распорок и крепежа. Выполните геодезическую проверку отметок, вертикальности и диагоналей обвязки. При необходимости установите временные упоры или ограничители, чтобы удержать обвязку от смещений. Подготовьте монтажные приспособления для подъёма и временного закрепления постоянных элементов.
Контроль геометрии на этом этапе критичен: отклонения, не выявленные до раскрепления, могут привести к несовпадению отверстий и дополнительным напряжениям.
Установка временных раскосов и распорок для начальной устойчивости
Установите временные раскосы в соответствии с ППР, начиная с наиболее слабых участков. Совместите временные распорки с укосинами там, где это предусмотрено проектом, чтобы избежать пересечений. Закрепите временные элементы без сварки, если проектом предусмотрен болтовой монтаж. Проверьте усилие затяжки и отсутствие люфтов в узлах временного раскрепления.
Временные связи должны обеспечивать устойчивость каркаса до появления постоянных. Не нагружайте их сверх допустимых проектом значений.
Поочерёдная замена временных раскосов на постоянные связи

Начните с участка, где временные раскосы наименее нагружены. Установите постоянную связь рядом с временным раскосом, не демонтируя последний. После закрепления постоянной связи проверьте её натяжение и геометрию. Демонтируйте временный раскос только после полного закрепления постоянной связи и приёмки узла. Переходите к следующему участку, соблюдая последовательность, указанную в проекте.
Такая поочерёдная замена позволяет плавно перейти от временной схемы к постоянной без потери устойчивости каркаса.

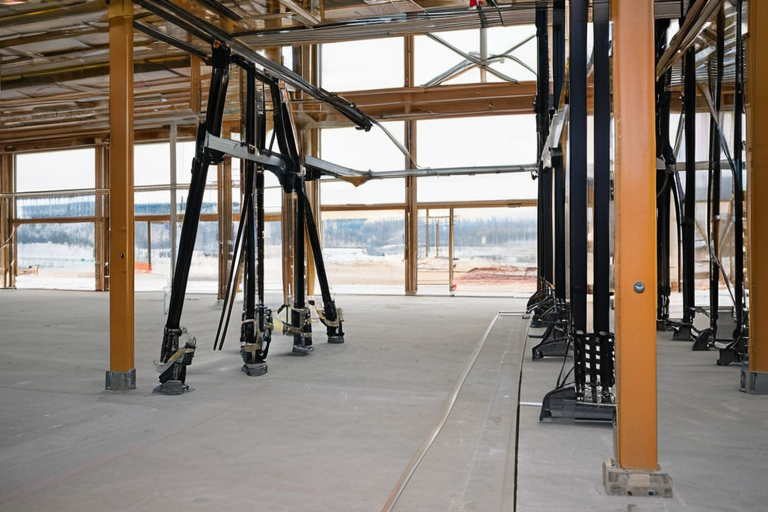

Монтаж постоянных укосин и распорок в единой связевой системе

Устанавливайте укосины одновременно с распорками в одной плоскости, если это предусмотрено проектом. Следите за тем, чтобы укосины не создавали эксцентриситетов в узлах обвязки. Крепите укосины к обвязке и стойкам в соответствии с узлами КМД. После монтажа каждой пары «укосина–распорка» проверяйте неизменяемость ячейки.
Совместная работа укосин и распорок обеспечивает проектную жёсткость. Нарушение этого правила снижает эффективность связевой системы.
Контроль жёсткости каркаса и приёмка постоянных связей
Проведите геодезический контроль вертикальности и диагоналей после установки постоянных связей. Убедитесь, что все постоянные связи и укосины затянуты и законтрены. Сравните фактическую схему связей с проектной. Оформите акт приёмки постоянных связей и разрешение на демонтаж оставшихся временных раскосов.
Без подписанного акта приёмки демонтаж временных элементов запрещён.
Демонтаж временных раскреплений и финальная проверка
Демонтируйте временные раскосы и распорки в последовательности, обратной их установке. После каждого демонтажа осматривайте узлы на предмет деформаций или ослабления. Проверьте, что все постоянные связи и укосины остались в проектном положении. Зафиксируйте результаты в исполнительной документации.
Финальная проверка завершает цикл работ и подтверждает достижение проектной жёсткости каркаса.
Частые вопросы
Когда можно демонтировать временный раскос?
Только после того, как постоянная связь в этой же ячейке полностью закреплена, затянута и принята по акту. До этого временный элемент должен оставаться на месте.
Можно ли ставить постоянные укосины вместо временных раскосов?
Нет, это разные элементы с разным назначением. Временные раскосы обеспечивают устойчивость на период монтажа, постоянные укосины — проектную жёсткость. Их нельзя взаимозаменять без согласования с проектировщиком.
Что делать, если отверстия временных и постоянных связей не совпадают?
Не рассверливайте отверстия без согласования. Остановите работы, вызовите представителя проектной организации для решения коллизии. Самовольное изменение узлов недопустимо.
Как контролировать усилие затяжки болтов в постоянных связях?
Используйте динамометрический ключ и значения, указанные в проекте или технической карте крепежа. После затяжки выполните контрольную проверку и законтрите соединения.
Таблица последовательности операций
| Этап | Действие | Контроль |
|---|---|---|
| 1 | Проверка проекта и фактического положения | Сверка КМД, выписка марок |
| 2 | Подготовка элементов и геодезия | Комплектность, отметки, диагонали |
| 3 | Установка временных раскосов и распорок | Затяжка, отсутствие люфтов |
| 4 | Монтаж постоянной связи рядом с временной | Натяжение, геометрия |
| 5 | Демонтаж временного раскоса после приёмки | Акт приёмки узла |
| 6 | Установка укосин и распорок | Неизменяемость ячейки |
| 7 | Контроль жёсткости и приёмка | Геодезия, акт |
| 8 | Демонтаж временных элементов | Осмотр узлов, исполнительная документация |
Риски и как их избежать
- Преждевременный демонтаж временных раскосов до закрепления постоянных связей может привести к потере устойчивости и обрушению.
- Несовпадение отверстий или узлов временных и постоянных элементов потребует переделки, если не проверено заранее.
- Установка укосин и распорок с эксцентриситетом снижает эффективность связевой системы.
- Нарушение последовательности, указанной в проекте, может вызвать дополнительные напряжения в обвязке.
- Отсутствие контроля затяжки болтовых соединений приводит к люфтам и снижению жёсткости каркаса.
Заключение
Соблюдение пошаговой последовательности и контроль на каждом этапе позволяют безопасно совместить временное и постоянное раскрепление каркаса. Не пренебрегайте проектной схемой и приёмкой — это гарантия жёсткости и долговечности конструкции.
